衛生間怎么做防水?如何做好衛生間防水?廁所防水怎么做?揭秘雨虹防水標準化施工
在家裝防水中,衛生間防水一直以來都是大家的老大難問題,比如衛生間漏水,造成地面積水;衛生間連接房間的墻面返潮,墻面發霉;樓上衛生間漏水,導致客廳的墻面潮濕……諸如此類的例子還有很多。
為了避免以上這樣的事情發生,在裝修時,衛生間一定要:做好防水!做好防水!做好防水!重要的事情說三遍。那么問題來了,衛生間防水怎么做?衛生間防水怎么做才是規范的?下面就以雨虹300自修復型防水涂料為例,給大家分享下雨虹防水標準化施工的主要流程,了解如何正確規范防水,將衛生間漏水、滲水問題扼殺在搖籃之中。
第一步:基層清理

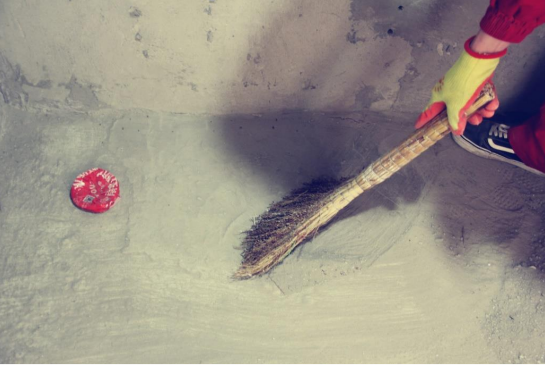

涂膜防水層施工前,先將基層表面上的灰皮用鏟刀除掉,用笤帚將塵土、砂粒等雜物清掃干凈,尤其是管根,地漏和排水口等部位要仔細清理。如有油污時,應用鋼絲刷和砂紙刷掉。基層應平整、堅實,無明水、無浮塵、無起砂、無裂縫、無油污及其他松動物品等缺陷。如基層松動起砂,建議使用雨虹加固劑對基層進行加固處理。
第二步:涂刷雨虹加固劑

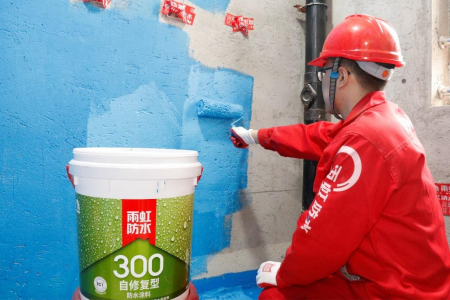

在防水施工前,基層用雨虹加固劑按照推薦加水量加水?dāng)嚢杈鶆?涂刷一遍套膠處理,提升基層與防水層結合性?;鶎颖仨毟稍?若基層潮濕可用雨虹200柔韌型防水涂料打底。
第三步:粘接美紋紙
粘接美紋紙主要有以下作用:1、管根部位涂刷高度標記;2、封堵管口;3、立面涂刷高度標記。
第四步:細部節點處理

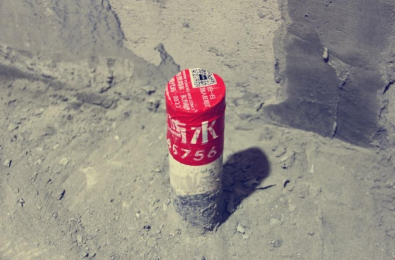

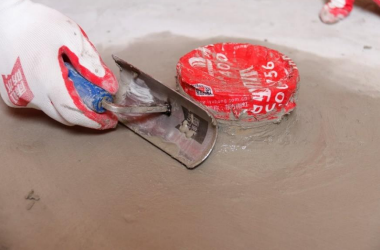

在大面涂刷前,需對地漏、陰陽角、管根等易漏水部位使用雨虹堵漏寶進行抹弧強化處理,管井需砌筑60mm高墩臺,門口需砌筑30mm高的擋水臺階。
第五步:產品配比與攪拌

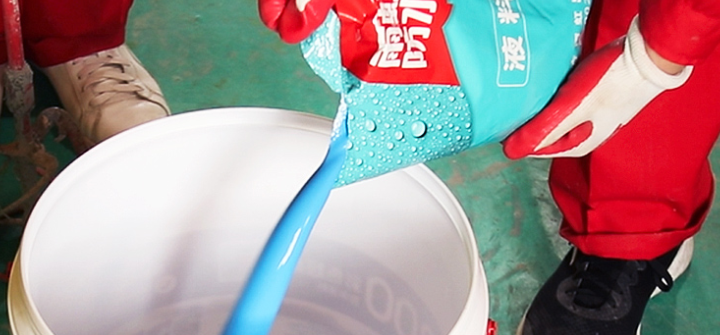

1袋液料配1袋粉料,先將液料倒入攪拌桶中,在攪拌的同時緩緩加入粉料,用電動攪拌器攪拌至均勻,無結塊。注意,配比時禁止加水。
第六步:防水附加層施工

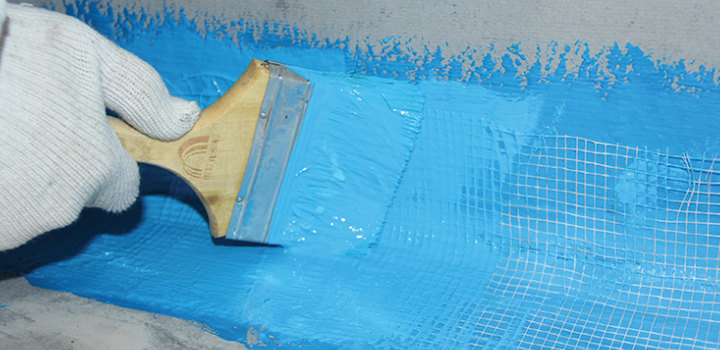

先在管根、墻角處涂刷一遍防水涂料,隨即鋪貼網格布,在網格布表面繼續涂刷一遍涂料,確保不漏布、不折皺、不空鼓。
第七步:大面防水涂刷

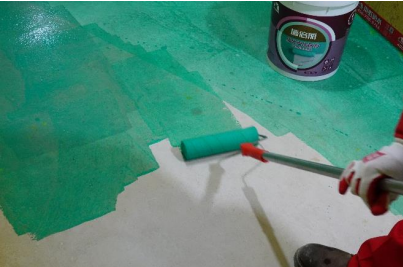

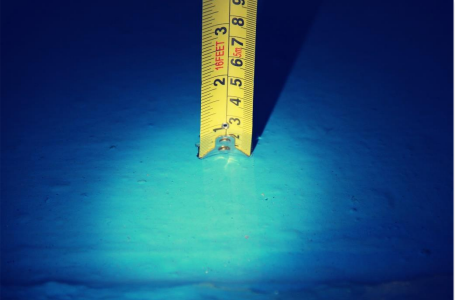

衛生間防水施工地面要全部涂刷,一般的墻體上翻涂刷30厘米高,淋浴區周圍墻體上翻涂刷180厘米高。宜采用“十字交叉涂刷方式”,防止漏涂,輥涂三遍達到墻面1.2mm厚,地面1.5mm厚。上一遍防水實干后方可進行下一遍防水涂刷。檢驗方法是,用手指觸摸、按壓不粘手、不凹陷為實干。需要注意的是,每次涂刷結束后需做好涂膜保護,防止人員踐踏破壞防水層。
第八步:閉水試驗
涂抹完全干燥48小時后方可進行閉水試驗,最高點水位不低于2公分,保證地面全部接觸到水,閉水時長不小于24小時,不宜超過48小時。
第九步:防水層保護

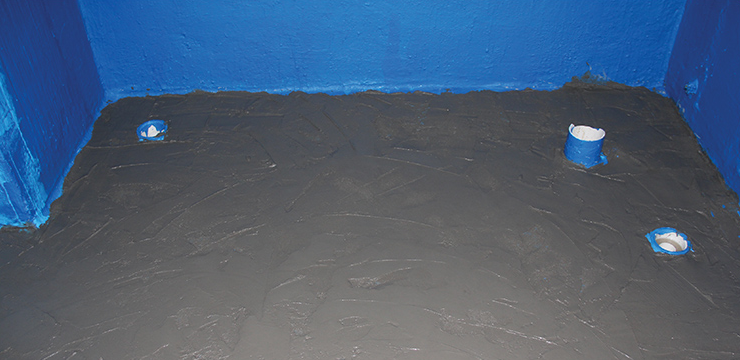

閉水試驗結束后,應采用水泥砂漿做10mm厚的防水保護層。
在家庭防水裝修中,施工是關鍵。工人的施工技能、施工經驗、操作水準、責任心等都非常重要。最好要向雨虹防水的施工師傅一樣,持證上崗,有專業技能考核,這樣才能放心。
